Портал Мурманской области Murman.ru
Поиск
  НовостиАдреса  |  Аукцион  |  Фото  |  Кино  |  Погода | Тендеры | Знакомства  | Форум Где искать:
   Архив новостей

« АВГУСТ, 2014»
Пн Вт Ср Чт Пт Сб Вс
    123
45678910
11121314151617
18192021222324
25262728293031


  Последние комментарии
  Новости
5 мая:

22:59 Прогноз погоды в Мурманске на 6 мая

22:52 Виновные привлечены к ответственности

22:51 Памятник Герою Советского Союза Анатолию Бредову – объект культурного наследия

22:50 hh.ru выяснил, что хотят прокачать мурманчане: цифровые навыки и работа в «1С» лидируют, но выбор сильно зависит от пола, возраста

22:49 В ЗАТО Александровске участковым уполномоченным полиции задержан подозреваемый в краже кофемашины и продуктов питания

22:48 Информация о ДТП на территории Мурманской области за минувшие сутки

22:47 В Ковдоре дорожные полицейские пресекли повторное управление автомобилем в состоянии алкогольного опьянения

22:46 Мурманчан приглашают на фотовыставку Банка России «Истории Победы»

   Актуальные темы
Экономика региона
24.06 Развитие Мурманского транспортного узла, ресурсный потенциал региона и перевооружение судоремонтных мощностей обсудили на заседании Госкомиссии по вопросам развития Арктики

Арктика
02.02 Разработан единый дизайн-код городов и поселков Арктики

Социальная сфера
24.01 В Заполярье откроют театр еды

    murman.ru » Новости » Август 2014 Версия для печати

пятница, 15 августа 2014   Новости Murman.ru

Ремонт оборудования подстанций Колэнерго идет по графику
04:47 Источник: Murman.Ru

Фото: Murman.Ru

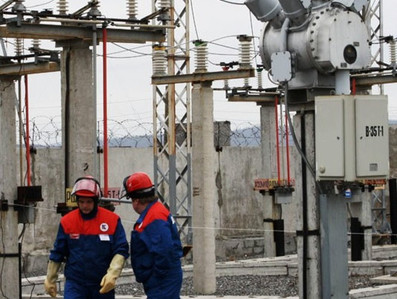

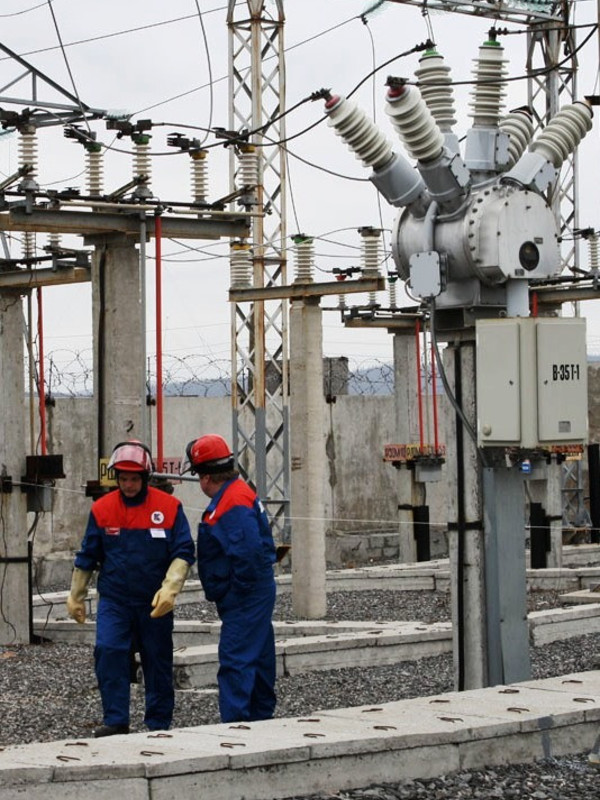

Ремонтные бригады филиала ОАО "МРСК Северо-Запада" "Колэнерго" максимально используют короткий период полярного лета, сообщает пресс-служба компании.

По сообщению начальника отдела эксплуатации подстанций Колэнерго Александра Михайлова, на сегодняшний день завершен капремонт 35-ти выключателей 35-150 кВ на подстанциях, что составило 100 процентов годового плана.

Продолжается ремонт отделителей и короткозамыкателей. Их отремонтировано 36 штук, что составляет 100 процентов текущего плана и 50 процентов от плана года. Работы производятся собственными силами, без привлечения подрядчиков.

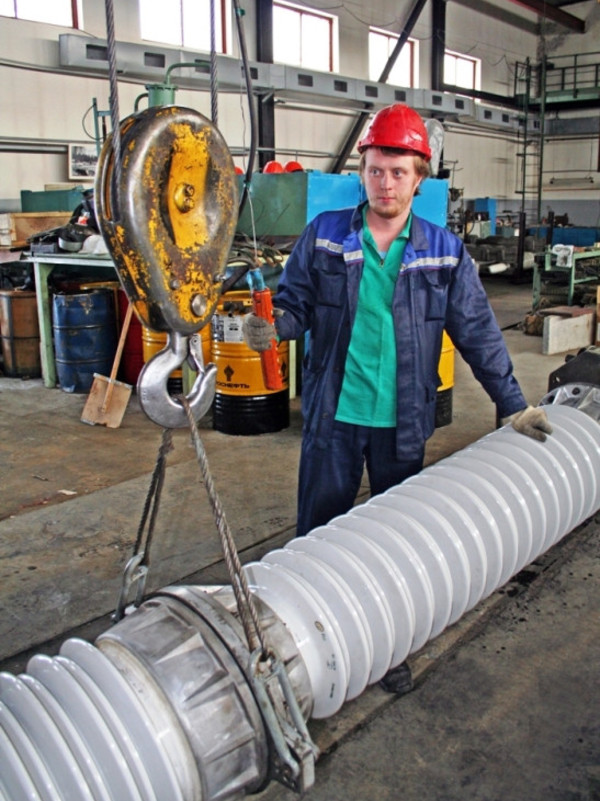

Завершается процесс замены высоковольтных вводов трансформаторов подстанций Колэнерго. Большая часть работ выполнена. В частности, заменено 15 вводов. Предстоит заменить еще 3 трансформаторных ввода, чтобы полностью выполнить годовой план.

Также отремонтировано 163 разъединителя при годовом плане 170.

В рамках проведения комплексных работ на подстанции 150 кВ в Мончегорске, питающей комбинат Североникель, выполнен капитальный ремонт трансформатора с привлечением подрядной организации. Продолжаются работы по замене порталов, в сентябре запланирована замена выключателя линии, после чего комплекс работ на этой узловой подстанции будет завершен.

Ремонтные бригады производственных отделений Колэнерго завершают еще ряд работ на подстанциях, в том числе – замену приводов разъединителей 35 кВ на подстанции 150/35/6 кВ (Ура-Губа), капремонт присоединений на подстанции 35/6 кВ (Печенга – Лиинахамари) и другие работы.

По словам Александра Михайлова, подстанционники стараются использовать по-максимуму короткий период полярного лета. Ремонт оборудования ведется без отставаний от графика. Основной объем работ будет выполнен к началу осенне-зимнего периода.



Copyright © 1999—2026
webmaster@murman.ru
Размещение информации
Наши проекты | English | PDA
На сайте действует система коррекции ошибок Orphus. Чтобы сообщить о неточности или ошибке, выделите фрагмент текста и нажмите Ctrl+Enter.

Новости в соцсетях:

Новости Murman.ru
