Планом ремонтных работ на текущий год предусмотрено приведение в порядок четырех мостовых сооружений в рамках национального проекта «Инфраструктура для жизни». В настоящий момент строительно-монтажные работы развернуты на всех объектах.
На региональной автомобильной дороге Кола – Серебрянские ГЭС в этом году ремонтируется два моста.

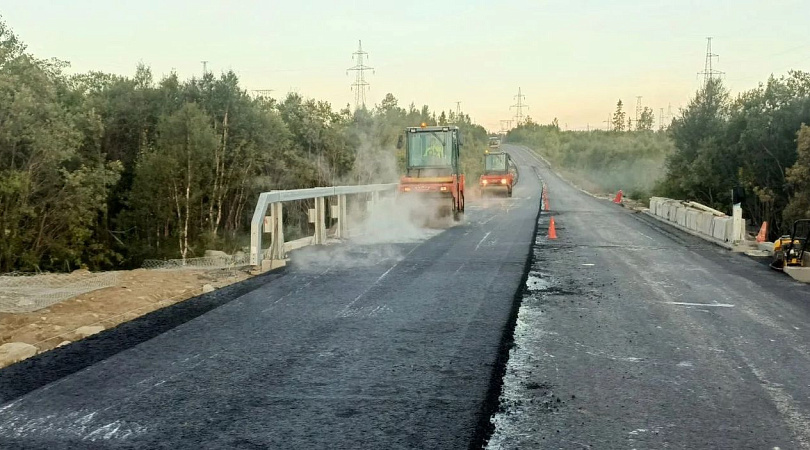

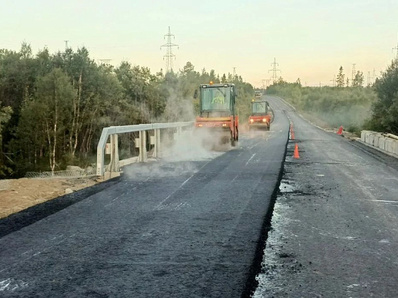

На 7 км подрядная организация приводит в нормативное состояние мост через ручей. На сегодняшний день мостовики выполняют устройство нижнего слоя асфальтобетонного покрытия — отдельно на левой и правой сторонах.
На 56 км ремонтируется мост через реку Териберка. На данном объекте специалисты завершили установку арматурного каркаса, выполнено устройство деформационного шва, а также выполнена окраска балок на пролётном строении. Защитно-декоративное покрытие нанесено в соответствии с требованиями к антикоррозионной защите стальных и железобетонных элементов транспортных сооружений для продления срок службы конструкции. Готовность объектов 65% и 36%.
На мосту через реку Западная Лица осуществлён демонтаж существующих балок пролётного строения и выполнена пескоструйная очистка металлоконструкций пролётных строений для последующего нанесения системы антикоррозионной защиты. Работы выполнены на 35%.
На путепроводе через автомобильную дорогу на 1 км мостового перехода через Кольский залив дорожные работы вышли на финальную стадию. Мостовики провели комплекс ремонтно-строительных мероприятий, направленных на восстановление эксплуатационной надёжности и долговечности конструктивных элементов путепровода.
Заменено барьерное ограждение с сохранением существующих стоек, а также выполнена герметизация деформационных швов для защиты от влаги и коррозии. Готовность – 88%.
